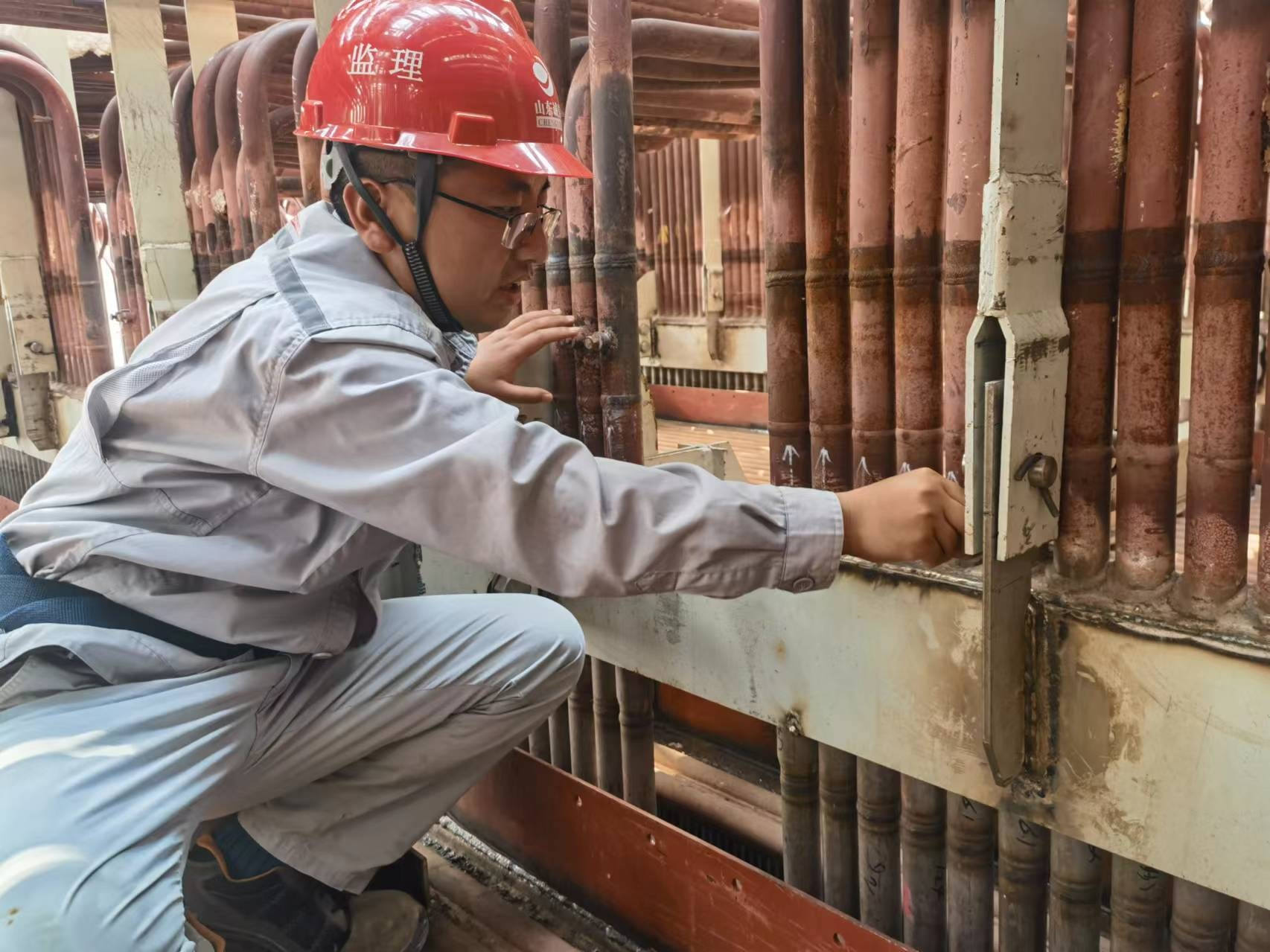

“一次系統試驗壓力33.7MPa,超壓42.125 MPa,穩壓20分鐘無降壓,試驗成功!”6月9日20時46分,隨著一陣清脆的鞭炮聲,國家能源博興2×1000MW新建工程建設現場頓時迎來一片掌聲,標志著向機組如期并網發電目標又邁出堅實一步。
國家能源博興2×1000MW新建工程年底雙投是2024年國家能源集團百萬機組中僅有的兩臺需投產的機組,建設時間緊、任務重、要求高。項目監理部鍋爐專業人員強化責任擔當,從受熱面第一吊到水壓成功,240多個的日日夜夜,監理人員始終站在設備安裝最前線,全員參與、全員緊盯、積極響應、快速行動,從受熱面開工條件梳理、潔凈化施工、精細化管理、人員交底等環節入手,嚴格把控施工管理、質量管理,以實干奮進的昂揚姿態克服了一個又一個難關,扎實推進項目建設。

因受熱面供貨滯后影響到現場的施工進度,項目監理部快速響應,根據吊裝現狀會同核電公司梳理急需設備計劃,建立微信群,組織召開專題會,劃分各部門責任:物資部到制造廠家緊盯設備生產情況;工程管理部組織施工單位、鍋爐廠家每周梳理設備需求、設備到貨情況,每日盤點工程進展、及時做好調度;鍋爐專業優化安裝方案,在確保質量安全的前提下對部分管道進行先布管后安裝。受熱面供貨滯后也會直接影響后續節點目標的實現,但是項目監理部人員緊盯項目里程碑節點計劃,聯合各參建單位倒排工期、制定施工計劃,確保建設進度可控在控。
在水壓前的1個多月里,1號鍋爐現場施工總人數達到700余人,現場人多、點多、面多,給施工質量控制帶來一定難度。鍋爐專業監理人員主動擔當作為,一方面聯合施工單位、鍋爐廠家、監理相關專業等開展重點問題專項處理,加強潔凈化施工、現場文明施工、受熱面焊接等質量管控。另一方面把精細管理作為提質增效的重點和方向,通過每天早上參加施工單位站班會等方式,強調施工質量的重要性,將質量管理深化到每一位安裝工心理。通過每日巡檢匯總問題、分析問題,并做成簡報每日站班會通報。
眾智所為,則無不成。在全體人員的共同努力下,1號鍋爐水壓試驗圓滿成功,項目監理部全力以赴、狠抓落實的工作態度也贏得了各參建單位的認可。在未來的項目建設中,項目監理部將秉持堅定的決心,持續奮斗,以追求卓越、鑄就品質工程為目標,全力沖刺,力求實現更為卓越的成績。
