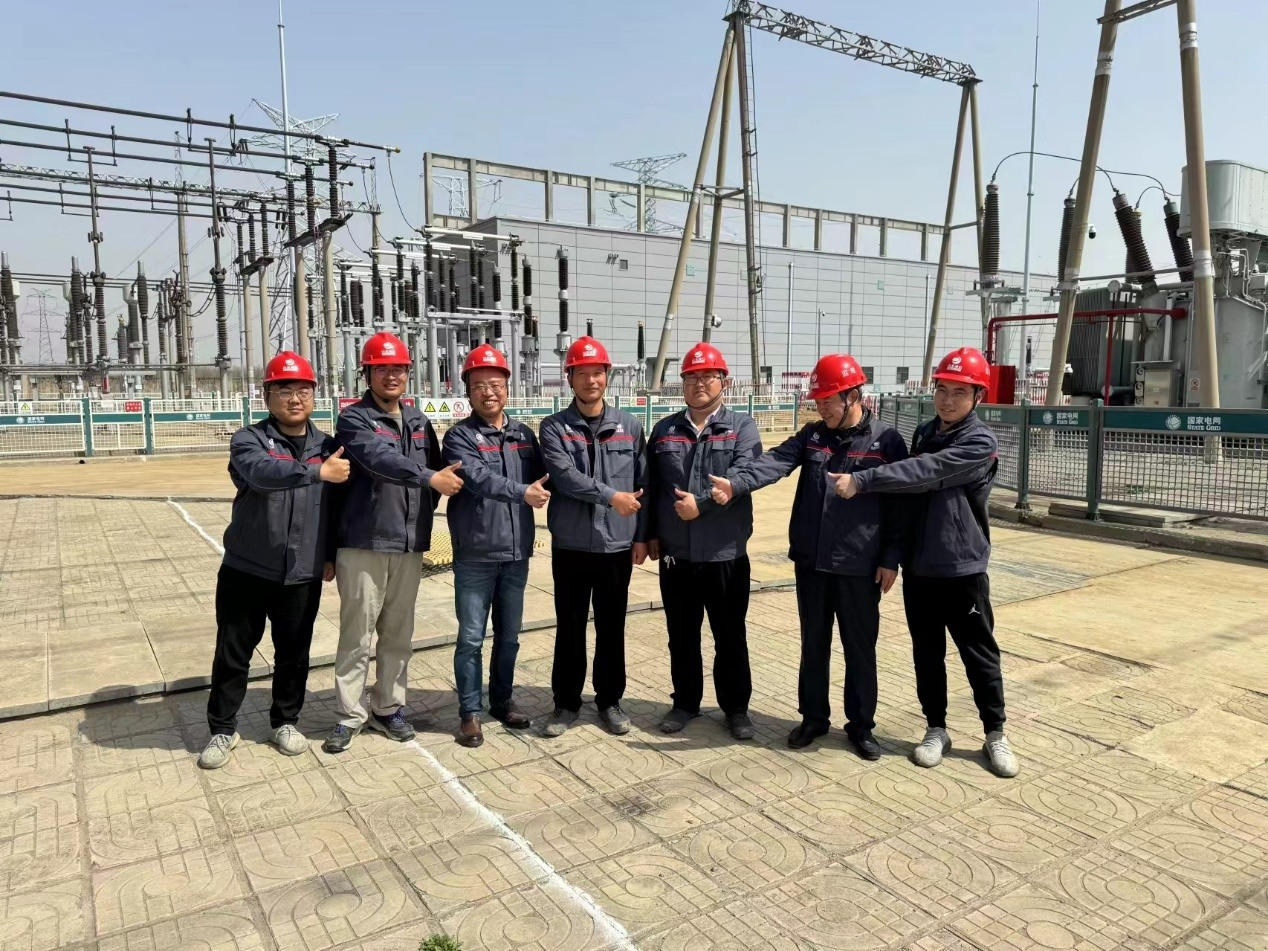

3月29日,臨沂沈泉220kV變電站改造工程GIS送電成功,沈泉變電站改造任務取得階段性勝利!
沈泉220kV變電站始建于1997年10月,現有配電裝置設備老化嚴重,操作不靈活,存在卡澀、操作機構密封不嚴等缺陷,影響供電可靠性。改造任務將原有220kV架構及220kV配電裝置區域內設備支架及基礎全部拆除,新建一座220kV配電裝置樓、獨立避雷針、電纜溝、水泵房消防蓄水池及全站消防管網。
該工程是山東省電力公司年度重點工程之一,也是目前臨沂公司改造最為復雜的工程。自2023年4月份開工建設至今,現場全部按照三級風險作業進行管控,工程歷經兩次大面積停電負荷轉移,監理項目部全體人員秉持“嚴謹務實、精益求精”的工作態度,高標準嚴要求,團結一致、齊心協力,先后克服設計圖紙反復修改、地下水位高、基坑巖石層厚、在運行站中施工面臨鄰近帶電體作業多、通信業務割接難、老保護室拆屏難、交直流系統不停電接火難等難題,針對工程特點及難點認真分析論證,多次組織設計、施工、物資生產廠家等單位實地查看,提前發現并解決問題,受到業主高度評價。

該工程現場拆除作業多,監理項目部重點把控近電作業、起重吊裝、高處作業、動火作業等高風險環節,開展安全工器具及安全措施落實情況常態化檢查,組織進場人員進行安全教育,保證了作業風險可控、在控,確保工程改造順利進行。
沈泉220kV變電站的成功投運將為羅莊地區新型制造業、發展型農業、特色服務業提供強有力的電力支持,同時將進一步加強臨沂羅莊地區電網結構,提高供電可靠性,助推臨沂經濟發展。下一步,監理項目部將總結工作經驗,發揮集群化優勢,做好后續施工管理工作。
