2023年12月16日23時55分,國家“十四五”電力規劃重點工程,國家電網有限公司福建北電南送特高壓交流輸變電工程順利通過72小時試運行,竣工投運。福廈工程是國家電網公司2023年特高壓工程“收官之戰”,我公司承擔長泰1000kV變電站新建工程及線路監理包2“一站一線”監理工作,變電站新建2×3000MVA主變,1000kV出線2回,線路監理包2長度166.855km,共計288基鐵塔。
福廈工程是國家電網公司提出基建“六精四化”戰略思路之后的首個工程,按照“標準化開工、規范化管理、過程零事件、高水平投運”要求,精心打造“六精四化”示范特高壓工程。國網特高壓部組織各參建單位制定了“六精四化”示范工程實施方案。

公司高度重視福廈工程監理工作,在監理服務之初提出 “建設成果讓公司滿意、監理服務讓業主認可、誠信價值讓總部信任”的工作目標。依托福廈工程建設“六精四化”示范工程契機,公司全面貫徹落實“六精四化”示范工程實施方案,會同各參建單位落地142項具體措施,認真學習并深刻領會“六精四化”要義,編制監理實施方案,助力“六精四化”示范工程建設。
在安全監督方面,編制全員安全責任清單,落實全崗位安全職責,強力推進全員安全履責、駐隊監理安全檢查,形成“齊抓共管“保安全局面。不折不扣落實三級風險全程安全旁站要求,線路工程組塔高峰期保持監理人員投入50人左右,助力實現工程零安全事件目標。對進場準入的大中型機械設備,頒發準入許可證,作為許可進入現場作業的唯一證明,確保施工機械機具不帶病作業。充分借鑒以往特高壓工程監理工作經驗,收集現場安全管理特色亮點,牽頭編制現場安全文明施工總體策劃,對材料加工區、樣板展示區、交底區、安全體驗區及現場主要區域劃分進行明確,細化現場安全文明施工布置及各區域布置標準,并嚴格監督現場各項策劃現場落地,確保現場安全文明施工定置化、常態化。保證了不同施工單位在同一工程安全文明施工標準統一、風格一致。針對反違章工作,嚴格應用公司現場檢查記錄表,對現場檢查發現的各級別違章處理措施和留痕要求進行明確,每日填寫,保證監督強度。面對兩次超強臺風惡劣天氣,監理項目部組織開展隱患排查,臺風過后巡查各作業點受臺風影響和受損情況,積極推進復工復產。

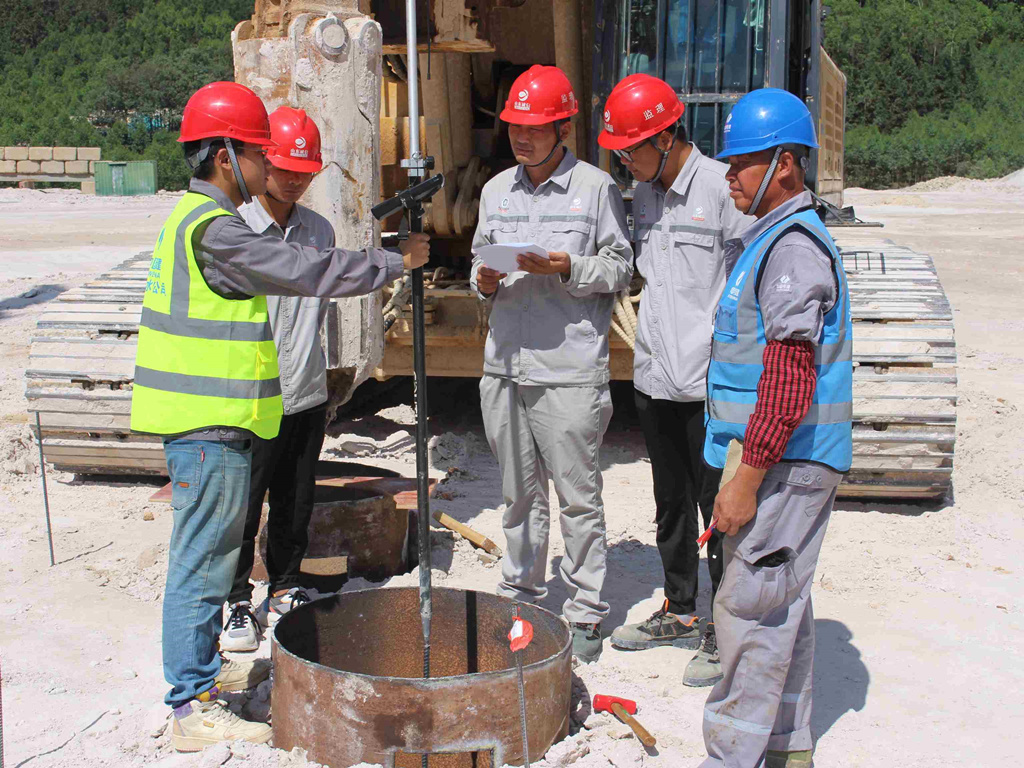

在質量控制方面,梳理強夯、灌注樁等關鍵工序作為管控重點,針對性編制監理平行檢驗記錄表,將圖紙、規范具體要求在表格中量化體現,通過試驗檢測,強夯效果達到“優良”級水準,施工檢測數據(200kPa)相比試夯檢測數據(156 kPa)有了大幅提高,完全滿足設計要求(150kPa),全站檢測的樁基均為Ⅰ類樁。在接地通病治理方面,提前策劃,梳理21類常見接地通病并編制防治手冊,圖文并茂展現標準照片和問題照片,便于現場管控,對1419個主接地網焊點進行逐一編號,建檔留存數碼照片,能夠做到一一對應。針對工程創魯班獎目標,牽頭策劃104項土建、45項電氣工藝,并印發成冊,從源頭開展創優,避免以往工程中出現的大量整改提升問題。針對重要工序隱蔽工程,編制并實施《隱蔽工程檢查驗收視頻資料收集策劃》,實現灌注樁、屋面防水、GIS單元對接等關鍵工序的動態復盤。針對架線階段導地線壓接質量管控,充分發揮我公司高空監理優勢,不放過每一根壓接管,經后期壓接管X光檢測,全部合格,受到業主項目部的高度認可。
在技術提升方面,參與長泰站關于特高壓主設備“智慧安裝”系統開發、應用的整個過程,實現對油浸主設備濾油、抽真空、熱油循環及開關主設備的安裝環境、抽真空、注氣等關鍵環節、技術指標的實時監控,相比人為讀數操作,更加準確可靠。通過應用這個系統,提高了工作效率,監理依托“智慧安裝”系統開展“智慧監督”。
在團隊培養方面,落實落地特高壓事業部“苦練內功、強基固本”的三年行動,以老帶新、互助互補,從具體的測量、檢測儀器入手,從學習每一冊施工圖紙開始,腳踏實地不斷積累,學以致用,用實際行動踐行“精心培育強隊伍”,長泰站監理項目部成為特高壓事業部第一個實測實量能力考評全員達標的項目部。針對線路工程新員工比例大的現狀,積極開展基礎知識培訓,能力提升培訓,采用標段站長負責制,配合績效考核,提升一線監理人員的工作積極性和履職能力。
工程建設過程中,福廈工程“一站一線”監理團隊得到了國網福建電力各級領導好評,多次獲得書面通報表揚。下一步,項目監理團隊將再接再厲,慎終如始,快速推進檔案移交、工程結算并做好創優配合工作,實現工程圓滿收尾。
