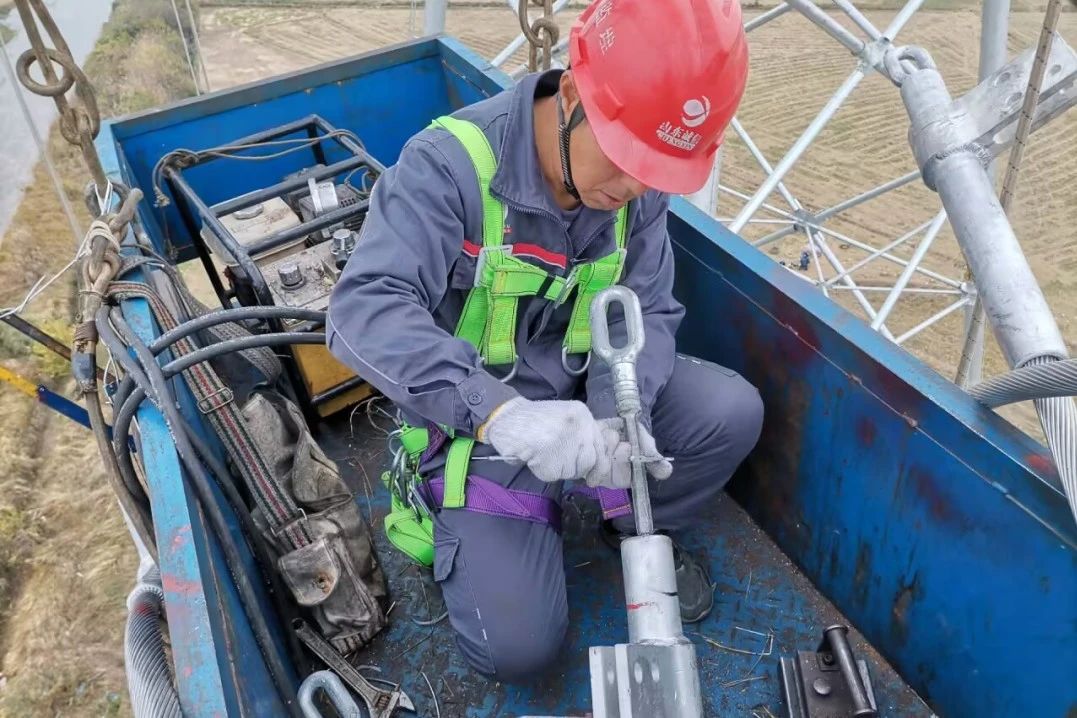

2023年12月7日15時,隨著贛5標贛江南支大跨越RN4077-RN4080區段最后一相導線展放到位,山東誠信負責監理的武漢~南昌雙回1000千伏線路工程江西南昌段全線貫通。

武漢~南昌雙回1000千伏線路工程是華中電網整體規劃的重要組成部分,建成后華中地區將形成“日”字特高壓主網架,有效支撐大規模綠色清潔能源消納和大規模直流饋入,進一步提高華中電網省間電力交換能力,為500千伏電網分片運行創造條件,更好滿足經濟社會發展用電需要。
我公司承擔該工程全線最長監理標段—江西南昌段線路監理任務。本標段線路起于江西省九江市永修縣與南昌市新建區縣界處的SN4001塔,止于南昌市進賢縣白圩鄉南昌1000kV變電站,途經南昌市新建區、高新區、南昌縣、進賢縣。新建線路長度2×136.997km,共新建桿塔285基。
工程建設技術難度大、交叉跨越多、依法合規要求嚴,線路跨越贛江南支按大跨越設計,跨越塔采用單回路酒杯型結構,塔頭高差41米,是目前世界上塔頭最大的特高壓單回路酒杯塔。該種大跨越酒杯塔,存在曲臂高度超出現有抱桿允許自有高度,抱桿吊裝半徑不夠等技術難題,施工難度大。本標段線路跨越高鐵2次、高速公路2次、電氣化鐵路1次、通航河流5次、500kV線路10次、220kV線路15次、110kV線路17次、35kV線路23次,以及國道、省道,跨越密集、鋼管塔供貨協調難度大、施工條件復雜。線路經過地區經濟發達,河流、湖泊密布,沿線河網泥沼比例高達83%,涉及自然保護區、水源保護區、風景名勝區、生態紅線等環境敏感點較多,環水保壓力大。

自2022年9月25日本標段線路開工建設以來,項目監理部克服新冠疫情、高溫酷暑、雨季泥濘、強臺風、水田、湖區施工、屬地協調、塔材供貨滯后、跨越多施工受限等多項嚴峻考驗,強化預控思路,精心過程管控,齊心協力,充分發揚“特別講奮斗、高度團結、壓不垮”的特高壓精神,嚴抓違章、敢于亮劍,歷經437天,各項工作始終有序、平穩、快速推進。在全線4個監理標段、13個施工標段中創造了第一個正式開工、第一個基礎完工、第一個組塔轉序、第一個架線開機、第一個全線貫通、安全質量始終在控的驕人成績,彰顯“山東誠信”風采和價值,監理工作得到國網公司、江西公司各級領導的一致好評。

后續工作中,項目監理部將一鼓作氣,充分發揮監理作用,安全優質高效完成斷緊線、附件安裝、消缺及監理驗收等各項工作,為打造六精四化精品示范工程、打造誠信品牌不懈努力!
