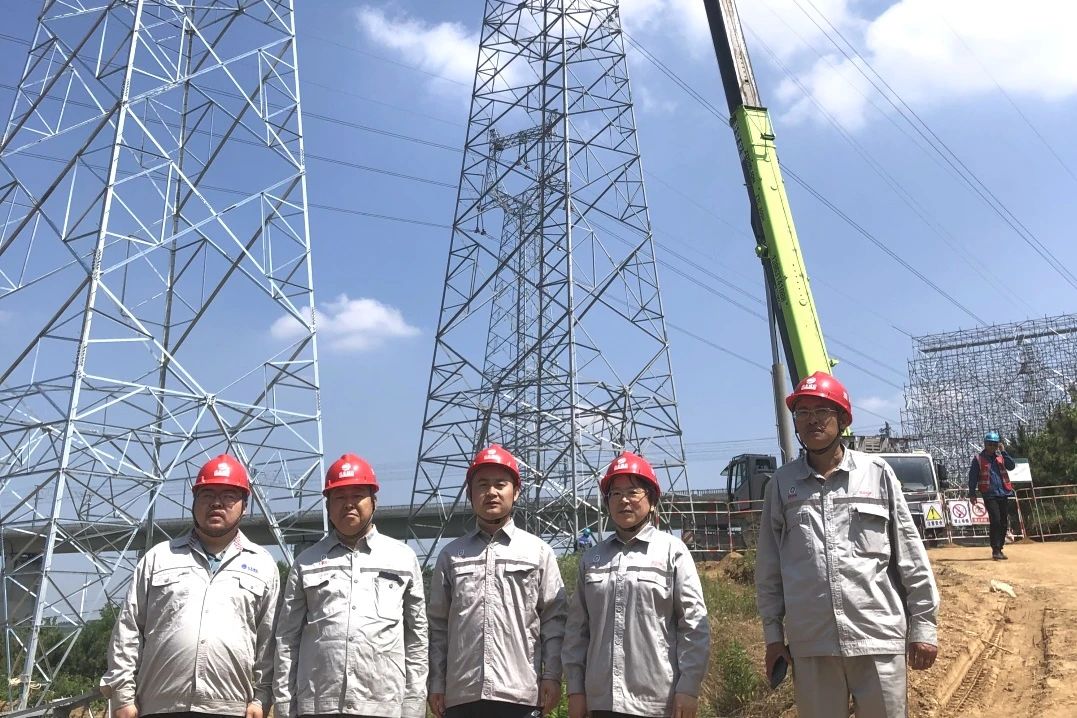

2023年11月11日,山東威海永懷220kV輸變電工程送電成功。

該工程位于榮成市滕家鎮,取名永懷是為了紀念“兩彈一星”元勛郭永懷。線路工程全長52.112km,新建鐵塔159基,工程總投資3.3億元。本工程于2022年12月12日開工,按照省政府文件要求永懷輸變電工程永懷至榮成段為即將投運的萊榮高鐵工程提供電源,按照原設計方案和業主要求7月20日前恢復榮成~永懷~石島臨時供電通道,因此本項目工期異常緊張,安全質量管理面臨嚴峻挑戰。
本項目部分新建線路在既有220kV榮石線下,需要先拆除既有220kV榮石線全線線路32.099km,拆除桿塔92基,該拆除項目為國內最大的線路拆舊項目之一,拆除工程量大、風險等級高,拆建同步實施,周邊壞境復雜。對此公司安全監察部、電網事業部及魯東片區項目監理部深化項目前期策劃,項目監理部按照策劃對每一基桿塔進行調查,根據調查情況審核施工單位的專項拆除施工方案,對施工單位的倒塔方式(分解拆塔、整體倒塔)和安全措施進行審核,要求施工單位明確每一基桿塔倒塔方式、方向及安全措施,同時項目監理部制定了相應的技術交底和關鍵管控要點。

5月31日~7月20日榮石線停電期間需要完成榮石線全線拆除、上跨青榮高鐵1次、上跨榮烏高速3次、新建榮成~永懷~石島輸電線路組塔、架線、附件安裝,工作量大、風險點多、風險等級高,山東送變電工程有限公司投入20多個班組現場作業,國網及省公司重點關注本項目,各級督查頻繁,為此公司從青島和威海地區抽調精干力量支援永懷施工現場,施工高峰期高達14人的監理團隊在現場管控,二級風險期間公司領導和片區經理多次到現場督導檢查,消除安全隱患確保拆除舊線路零違章。
全體監理人員發揚艱苦奮斗、大力協同、勇于攀登的精神,統籌安排,內外溝通,積極協調各參建單位,協助業主克服了建設過程中的諸多困難,最終項目如期投產送電,監理工作得到參建各方的一致好評。
