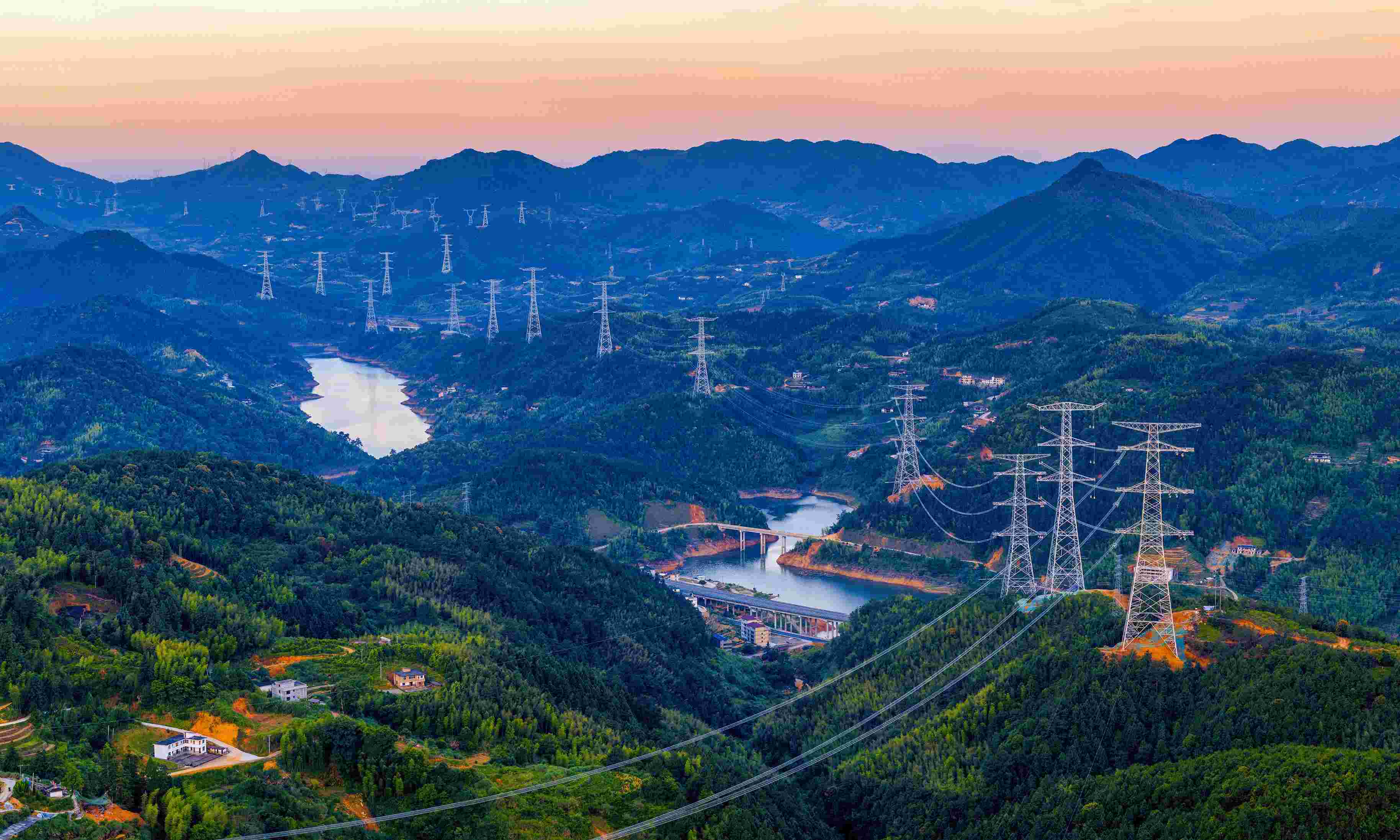

2023年8月19日,在福建北電南送特高壓交流輸電線路工程施工3標段導地線展放作業現場,隨著牽引走板緩緩到達L201牽引場,標志著我公司所監理的施工3、4、5標段全線順利貫通。

在福建北電南送特高壓交流輸電線路工程建設中,我公司承擔3-5施工標段的監理工作任務,此標段線路工程共新建線路長160.567km,其中單回路154.279km,同塔雙回路6.288km,新建鐵塔288基。
本工程是福建省第二條特高壓線路工程,是國家重點項目,是國網公司創建“六精四化”示范工程。工程定位為加強國家電網與南方電網之間的互聯互通,實現福建、廣東兩省的互補余缺,工程建成后可以提高福建省北電南送輸電能力,完善福建電網主網架結構和完善華東特高壓交流主網架布局,滿足未來東南部沿海地區經濟發展的需要。

本工程作為國家“十四五”電力規劃重點項目,全面落實工程環保、水保批復要求,建設資源節約型、環境友好型的綠色和諧工程。為減少對生態環境影響,項目監理部在業主項目部的協同領導下嚴格按照項目建設環水保工作要求,全面推行機械化施工,加強過程管控,持續開展新技術研究,提升電網工程建設全過程環水保管理水平。
為保證架線施工安全有序推進,項目監理部多次組織施工單位進行技術研討,嚴格“大作業面、小現場”安全管控,對施工各階段進行全程控制,實施掛圖作戰,精細梳理每個放線區段難點,超前謀劃應對;加強科學管理,合理使用機械化施工,通過實施標準工藝管理,細化危險源辨識,編制質量管控措施等預控措施,提高工作效率,確保工程質量、安全、進度等方面保持領先水平;通過嚴把“四個管住”,緊盯作業風險,防控薄弱環節,防范人身安全風險,杜絕各類違章,精心組織、精細謀劃、超前控制,確保工程安全、平穩、有序推進。
該標段涉及停電跨越較多。監理部科學安排專人對接施工項目部,督促協調辦理相關手續,積極協調停電時間、跨越時間,并會同施工單位根據停電時間實時修正施工計劃,確保跨越施工按期完成。同時,跨越施工前監理部組織了多次現場復勘,勘查跨越現場周邊的環境,針對性地制定了施工方案以及架線單段策劃,確保施工方案和策劃能夠切實地指導現場施工。
針對本項目存在的跨越協調難度大,臺風、連續降雨等惡劣天氣多等困難,監理部超前謀劃,梳理難點,提前解決;根據福建省氣候特點,在5月-7月連續強降雨期間堅持“計劃不變、目標不延、質量不減”,組織各參建單位細化施工計劃,優化施工方案,加大施工及管理力量投入力度,確保了工程建設始終按照節點穩步推進。尤其面對“杜蘇芮”臺風,在臺風來臨前監理部組織開展隱患排查,檢查現場主要受力地錨、跨越架,已展放未附件放線段導線防跑線防鞭擊措施;走訪各駐地地理環境,檢查各駐地應急物資儲備;組織開展防臺防汛應急演練;臺風過后巡查各作業點受臺風影響和受損情況,消除臺風后存在的安全隱患,積極推進復工復產。
針對架線階段導地線壓接質量管控,充分發揮我公司高空監理優勢,做導線連接的質檢員和檢察官,不放過每一根管子,一把游標卡尺把壓接尺寸掌握在毫米之間。經后期壓接管X光檢測,全部合格,受到業主項目部的高度認可。
目前,福建北電南送特高壓交流線路工程主體施工已接近尾聲,下一步將進行附件安裝、消缺、驗收等工作。勝利在望并非水到渠成,全面告捷依然任重道遠,奮力沖刺更需腳踏實地,現場監理團隊將持續踐行山東誠信企業文化,秉持“特別將奮斗、高度團結、壓不垮”的特高壓精神,攻堅克難,敢為人先,迎接新一輪特高壓建設高峰的挑戰。
