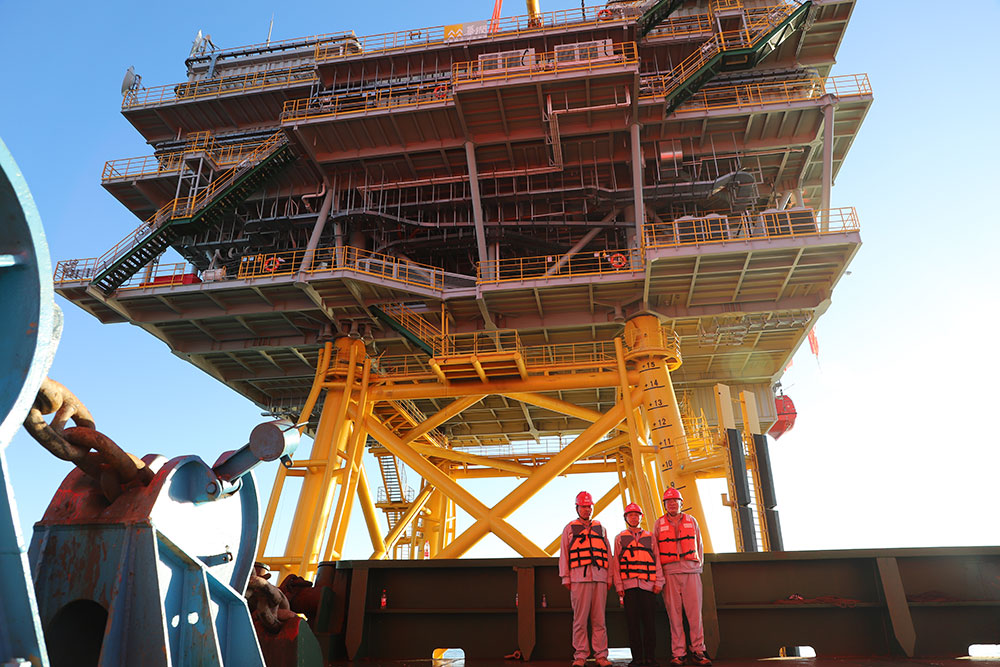

8月18日,華潤電力蒼南#1海上風電項目監理部全體成員迎來了工程開工以來最歡樂的一天。上午6時8分,項目核心“樞紐”及“心臟”——海上升壓站上部組塊順利吊裝就位;下午14時,項目首臺10MW風電機組順利完成吊裝。
華潤電力蒼南#1海上升壓站上部組塊鋼結構制作共分三層(含甲板層),總長35.40m,寬29.00m,總重約2840噸。施工安裝難度巨大,每一環節都極具風險和挑戰,項目監理部積極踐行企業核心價值觀,堅持主動監理、精細監理,緊緊圍繞建造質量目標實現零缺陷交付發運。
海上升壓站上部組塊吊裝面臨海域水深浪高,可作業窗口期短等難題,項目監理部對各環節細致把控,嚴格審查施工單位專項施工方案,核驗起重作業參數,組織施工單位進行桌面模擬演練,參與施工技術安全交底,助力運輸、吊裝、整體安裝順利完成,各項技術指標均滿足設計要求。

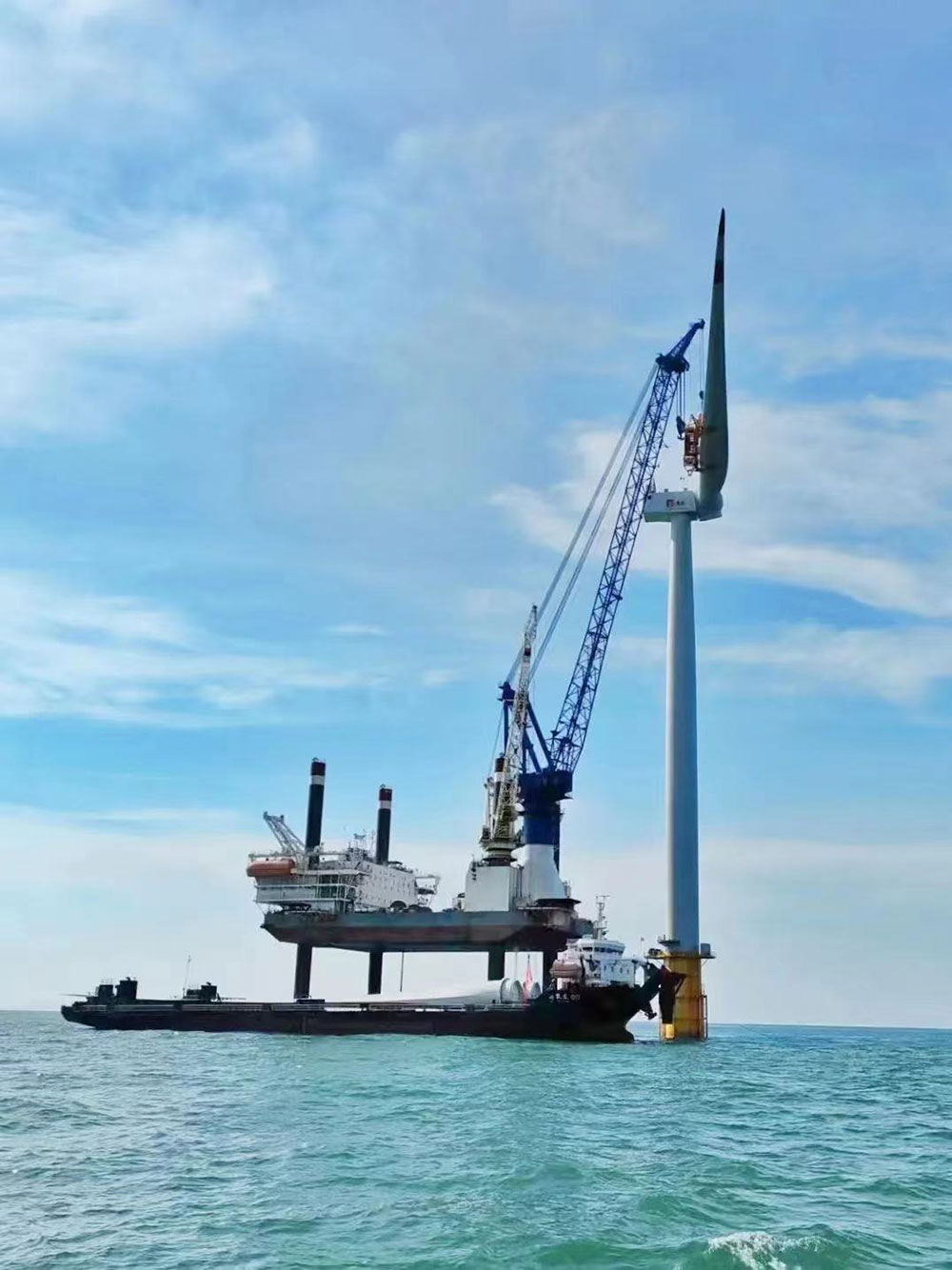

項目10MW風機輪轂高127m,葉輪直徑210m,單葉片長度102m,吊裝采用分體式單葉片吊裝方式。項目監理部高度重視,根據工程施工海域水深深、地質淤泥層厚度厚,地層分布不均勻的地勘報告,提前要求施工單位對選用主要吊裝船舶進行海域插拔腿功效及適用性進行試驗分析,會同外部專家和各專業人員就風機設備運輸、吊裝方案進行專家評審,監督落實和執行安全、技術交底,組織施工單位與風機廠家對安裝手冊培訓學習。
首臺風機吊裝完成后,項目監理部將組織各參建單位進行總結分析,提煉經驗,為后續吊裝做好鋪墊,以優質監理服務贏得客戶認可!
