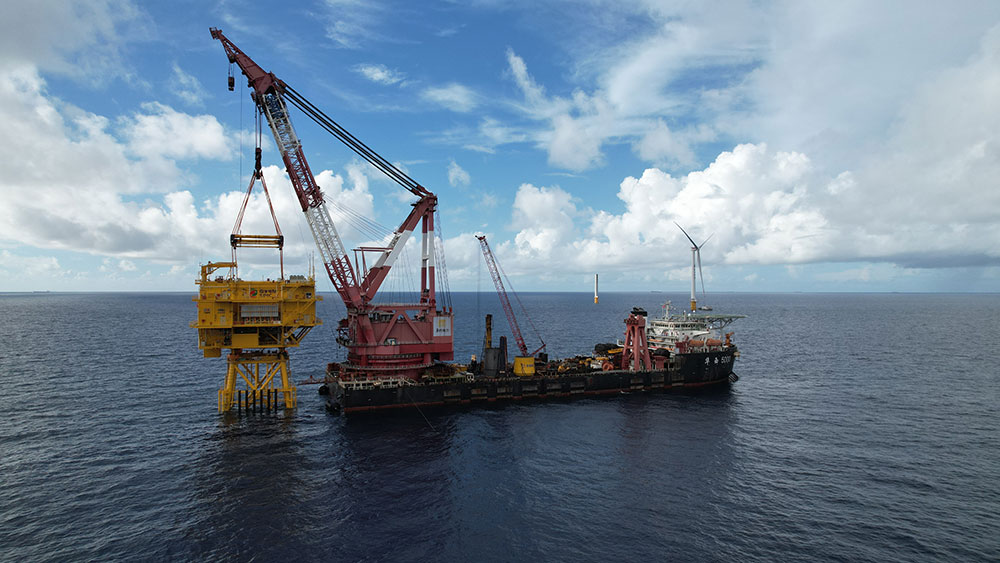

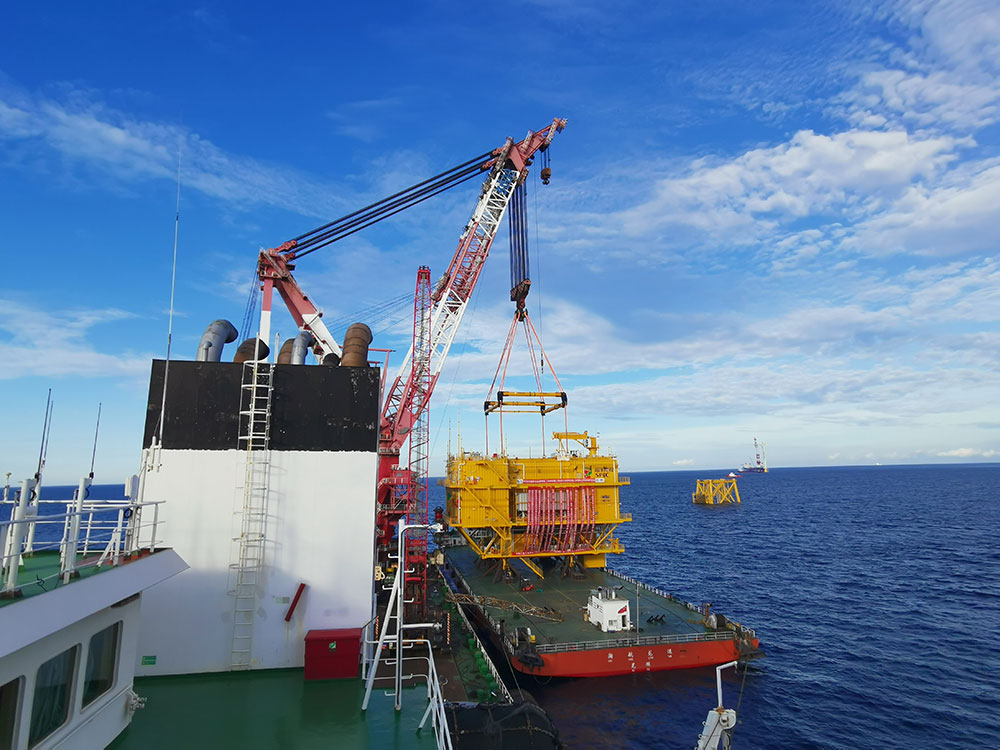

南海之濱,萬頃碧波上、藍天白云間,神泉二海上升壓站蔚為壯觀。2022年8月15日19點52分,隨著海上升壓站上部組塊與導管架緊密結合,神泉二項目海上升壓站吊裝完成,為9月實現首批機組并網打下堅實基礎。
國家電投揭陽神泉二350MW海上風電項目位于揭陽市神泉鎮南面海域,場址涉海面積約56km2,中心離岸距離約25km,水深34-39m。風電場裝機容量502MW(明陽8MW風機16臺、上海電氣11MW風機34臺)。配套建設1座220kV海上升壓站、8回66kV集電海纜、2回220kV送出海纜。
海上升壓站作為整個海上風電場的現場控制中心,相當于整個風電場的“心臟”,海纜就像“血管”。所有風機發出的電能在此匯集,通過海纜送到陸地上的電網,輸送到千家萬戶。其中,上部組塊采用鋼結構整體式布置、無人值守設計,共計四層,整體高27米,每層面積約1440平方米,重約3365噸,由電氣、通訊、暖通、消防等系統組成。
面對疫情頻發、施工窗口期短以及南海海域風大涌高等復雜環境,為確保安全、優質完成升壓站上部組塊吊裝任務,神泉二項目監理部統籌策劃、科學組織,積極協調各參建單位,搶抓施工窗口期,吊裝前認真落實方案審查、論證、交底,嚴格檢查升壓站吊裝條件,形成高程、沉降觀測、吊具、機械等檢查記錄。吊裝中安全、質量監理工程師全程旁站監督,有力保證了施工質量、安全。
海上升壓站上部組塊于2月16日開工,7月31日高標準完成制造、調試施工,8月15日順利安裝就位,創造了500MW以上海上風電項目海上升壓站上部組塊6個月完成制造及就位的新記錄。
神泉二項目監理部將繼續堅守“鑄就品質”的企業使命,攻堅克難,砥礪前行,迎接下一個挑戰,向著全容量并網目標繼續奮斗!
