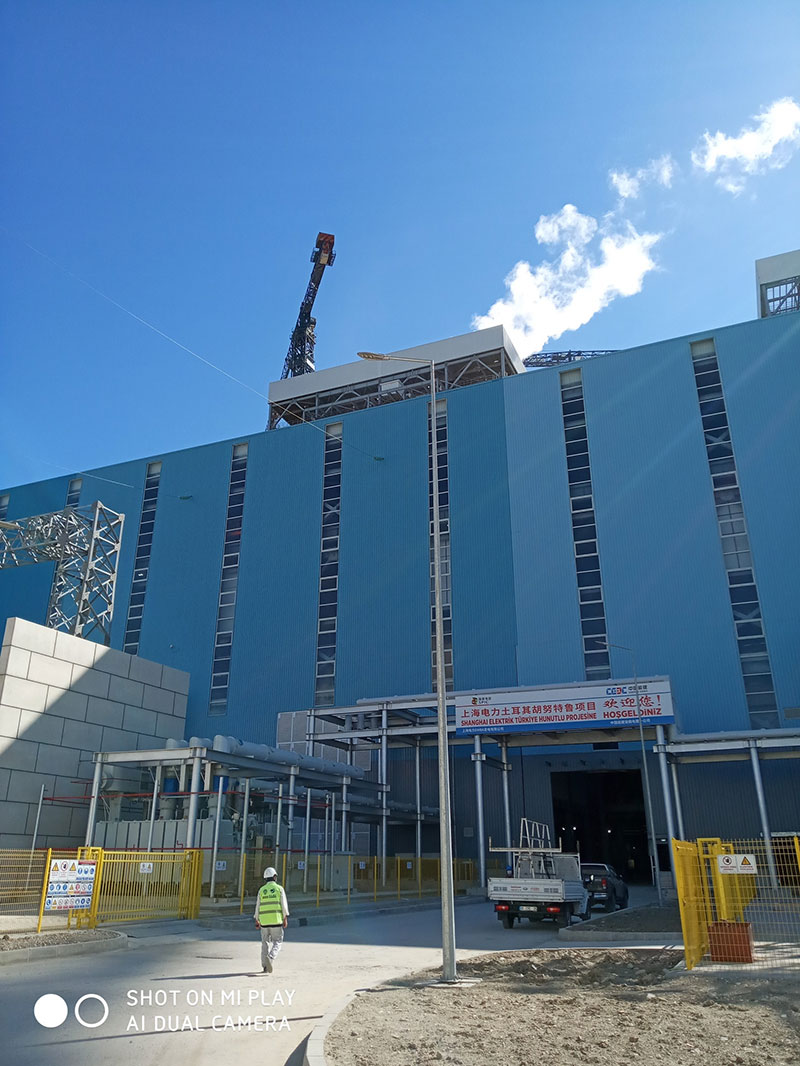

土耳其當地時間5月15日19時17分,經連續打靶后,一號機組點火沖管靶板上的斑痕粒度等主要指標符合相關技術要求,并通過了各參建單位的共同檢查和確認。這標志著一號機組鍋爐點火沖管安全順利完成,為后續機組整套啟動和168小時試運打下了堅實的基礎。

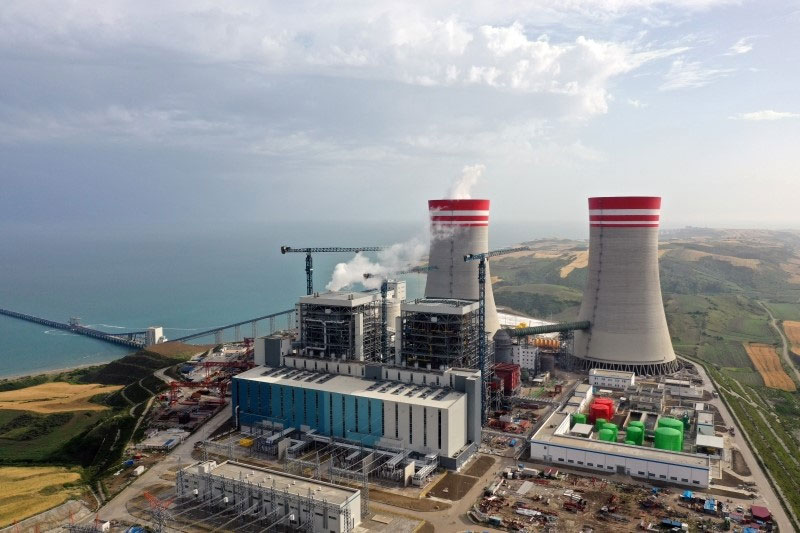

土耳其胡努特魯燃煤電廠(2×660MW)工程由上海電力股份有限公司控股投資建設,是中國“一帶一路”倡議和土耳其“中間走廊”計劃對接的重點項目,我公司承擔該項目業主工程師服務。
為保證一號機組鍋爐點火沖管順利進行,項目部積極組織協調各參建單位,圍繞本次鍋爐點火沖管進行策劃,先后兩次組織各方對沖管方案進行評審和修訂。通過過程巡檢、沖管前預監檢和正式監檢等檢查方式,及時發現現場存在的問題。多次組織召開尾工和缺陷盤點專題會,明確各項工作完成時間和責任人,細化、量化并監督沖管前各項工作的落實情況。
沖管期間,項目部嚴格落實到崗到位制度,項目部領導、各專業工程師24小時輪流值守,夜以繼日地奮戰在工程現場,對化水制水、鍋爐、汽機、輸煤、啟動鍋爐、電除塵、配電間、控制間等設備區域進行巡視檢查。前置泵、油槍、歐羅倉內螺旋式筒倉設備等出現故障時,項目部及時提出建議意見,并全程參與問題處理。受疫情影響,各單位均存在不同程度的人員不足情況,項目部科學組織各參建單位相關人員緊密配合,進行優勢互補。現場發現問題及時通報,分析并解決問題,項目部也會持續跟蹤缺陷消除情況,缺陷消除后檢查驗收。經過項目部和各參建單位的不懈努力,確保了一號機組點火沖管安全、優質、高標準的完成。
一號機組點火沖管的安全順利完成,意味著機組建設已進入運行投產前的沖刺階段,項目部全體人員將繼續發揚公司的優良傳統,恪盡職守、不辱使命,有信心、有決心協助業主順利完成一號機組整套啟動、并網發電和移交商業運行,為實現年內“雙投”目標貢獻誠信力量,為公司海外業務發展增光添彩。
